Échéancier et budget

Échéancier

Lot 1 : Travaux d’aménagement temporaire concernant le terrain sportif

Au cours de l’été 2021, le Collège a procédé à une première partie des travaux, dont la conception d’un demi-terrain gazonné. C’est au printemps 2022 que les étudiants ont pu bénéficier de ces aménagements dans le cadre de leur cours d’éducation physique.

Lors des travaux de 2021, un parcours d’entraînement a été aménagé, adjacent au terrain de soccer. Ce parcours, dont les équipements sont financés par la Fondation du Collège, peut être utilisé par tous les citoyens.

Mai 2021Début des travaux
Été 2021Réalisation des travaux – livraison du parcours d’entraînement
Juin 2022Fin des travaux du demi-terrain gazonné, accessible jusqu’au début des travaux du lot 2 en novembre 2022

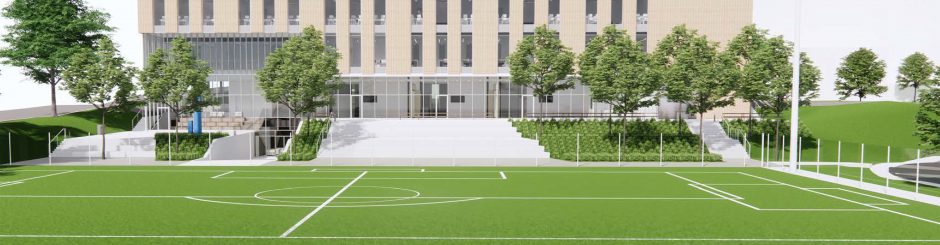

Lot 2 : Agrandissement du Collège et aménagement du site incluant le terrain synthétique

Juin – août 2022Appel d’offres et octroi de contrat
Septembre 2022Mobilisation et début des travaux
Automne 2022Phases à déterminer par l’entrepreneur
Automne 2024Fin des travaux du pavillon
Automne 2024Fin des travaux d’aménagement du terrain de sport

Budget

Agrandissement

Le budget global pour la réalisation de l’agrandissement est évalué à 51,75 M$ et sera directement financé à 92 % par le ministère de l’Enseignement supérieur.

Aménagement du terrain

Le budget global pour l’aménagement du site comprenant les travaux réalisés en Lot 1 de même que gradins, terrasse et terrain de sport est évalué à 6,5 M$ et sera financé par le Collège. Soulignons que les équipements du parcours d’entraînement, aménagé à côté du terrain de soccer, ont été financés par la Fondation du Collège.
